盐城沙金石油连跨全钢结构施工近况[2016.3]
作者:杰达钢构 点击:1253次 时间:2016-03-06 22:40
2016年3月6日,江苏杰达钢结构工程有限公司实习施工员石振平在盐城沙金机械连跨全钢结构车间施工现场拍摄了如下照片,汇报施工进度近况:

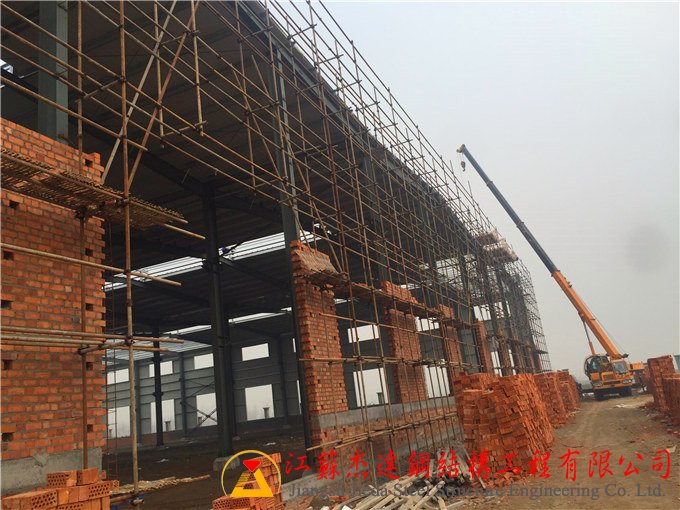

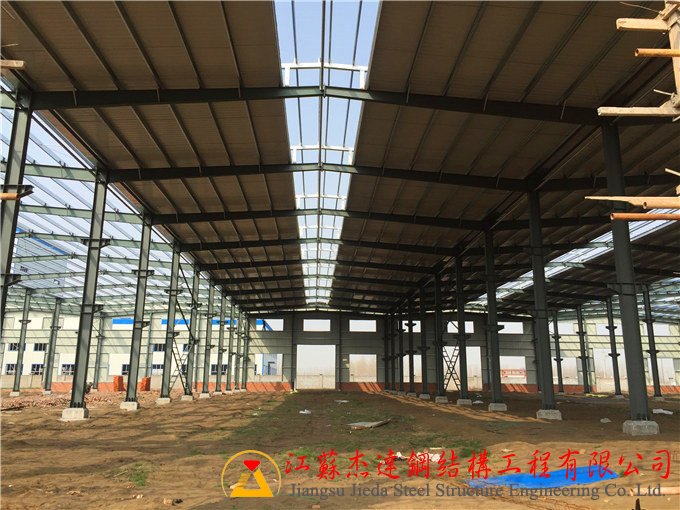

1.近期墙面瓦安装队已完成了三面墙面瓦的安装,打钉完整,墙面瓦铺盖较为整齐;

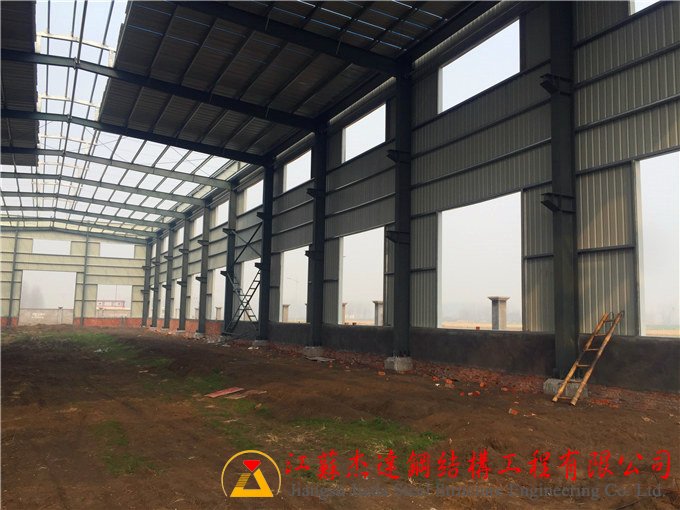

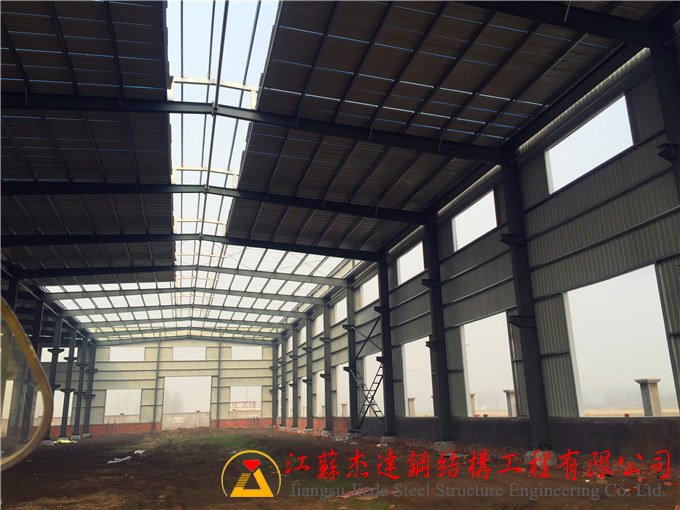

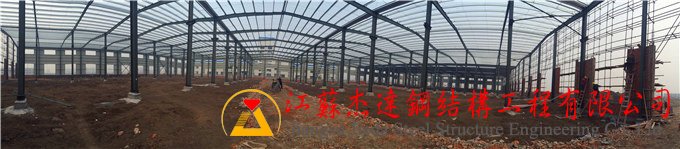

2.钢结构车间屋面瓦施工队伍已经完成由北至东第1#、2#、3#跨车间双层屋面瓦的吊装、铺盖;

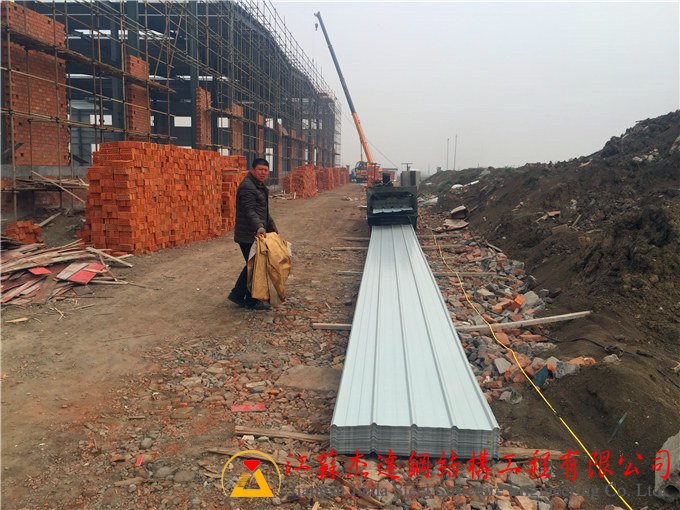

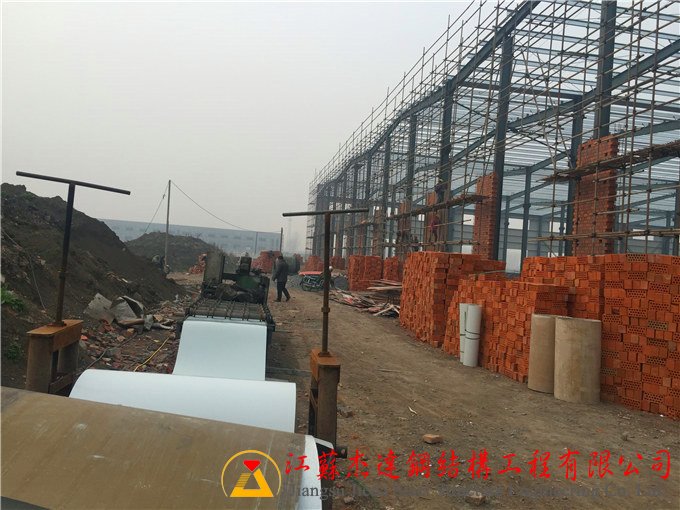

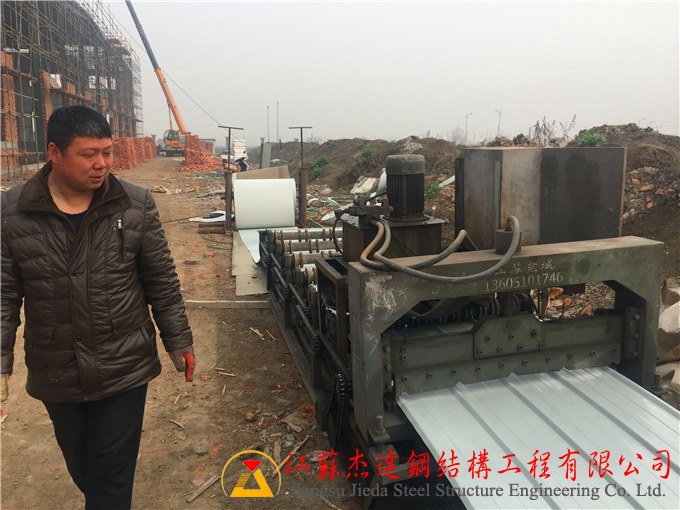

3.杰达钢构压瓦技术员树本华正在施工现场紧锣密鼓的压制钢结构屋面下层90瓦,目前已压制至第4跨车间;

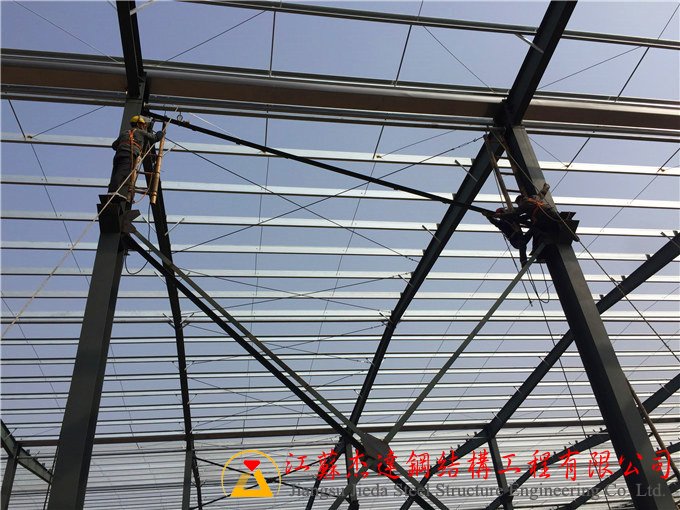

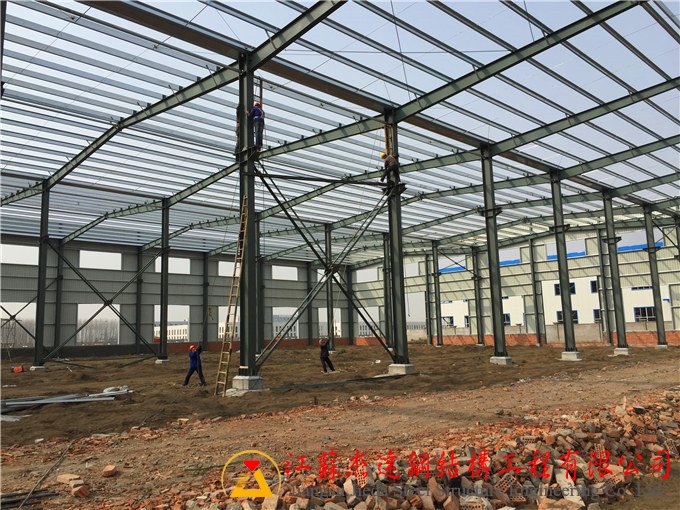

4.杰达钢构数名焊工正在焊接柱间支撑,现已瓶装完毕,预计3日内完成加焊;
5.全钢结构车间东面砖墙立柱现已支模完毕,部分以浇灌好混凝土,并拆除模板;
